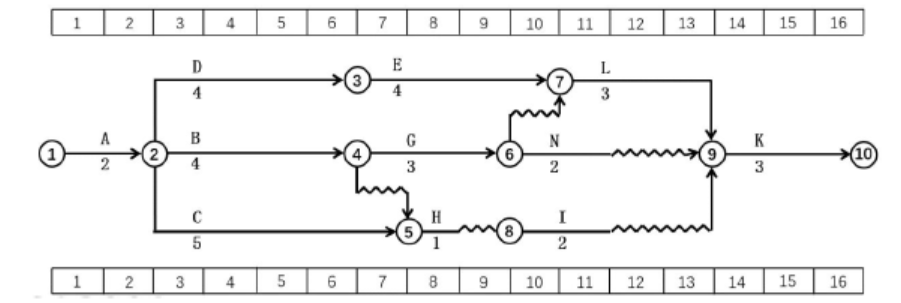

某工程双代号时标网络图如下图所示(单位:月),则下列分析正确的有()。
A.正确答案ADE该工程工期16个月
B.工作L均为关键工作
C.工作B为了不影响紧后工作G最多可以机动1个月
D.工作G为了不影响总工期,最多机动1个月
E.工作N与工作I的总时差相等
