某公司以 EPC 方式总承包一大型机电工程,总包单位直接承担全厂机电设备采购及全厂关键设备的安装调试, 将其他工程分包给具备相应资质的分包单位承担。施工过程中发生下列事件: 事件 1:钢结构制作全部露天作业,任务还未完成时雨季来临,工期紧迫,不能停止施工; 事件 2:储油罐露天组对焊接后,经 X 射线检测,发现多出焊缝存在气孔、夹渣等超标缺陷,需返工; 事件 3:单位工程完工后,由建设单位组织总包单位、设计单位共同进行了质量验收评定并签字。 【问题】 1.事件一中,雨季施工为什么易发

欢迎免费使用小程序搜题/刷题/查看解析,提升学历,成考自考报名,论文代写、论文查重请加客服微信skr-web

某公司以 EPC 方式总承包一大型机电工程,总包单位直接承担全厂机电设备采购及全厂关键设备的安装调试, 将其他工程分包给具备相应资质的分包单位承担。施工过程中发生下列事件: 事件 1:钢结构制作全部露天作业,任务还未完成时雨季来临,工期紧迫,不能停止施工; 事件 2:储油罐露天组对焊接后,经 X 射线检测,发现多出焊缝存在气孔、夹渣等超标缺陷,需返工; 事件 3:单位工程完工后,由建设单位组织总包单位、设计单位共同进行了质量验收评定并签字。 【问题】 1.事件一中,雨季施工为什么易发生焊接质量问题?焊接前应采取哪些措施? 2.参考样图绘制油罐焊缝出现气孔和夹渣的因果分析图(如下图所示)。(注:绘制在答题卡上) 3.指出事件三中,单位工程验收评定的成员构成存在哪些缺陷。 4.工程验评后,分包单位应做哪些工作?

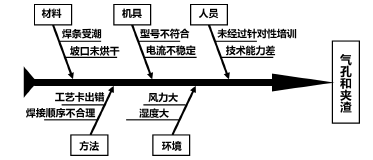

1.(1)事件1 中,雨期施工由于空气湿度大焊条易受潮、焊缝积水或锈蚀;易发生焊接质量问题。 (2)焊接前应采取的措施:焊条烘干,焊条保温(如保温桶),焊件局部干燥、有效防雨措施(如防雨棚等),焊缝除锈或清理。 2.绘制油罐焊缝出现气孔和夹渣的因果分析图(如下图所示)。(P405) 3.事件4 中,单位工程验收评定的成员构成存在的缺陷:缺监理单位、分包单位。(P475) 4.工程验评后,分包单位应整理工程交工技术资料并移交给总包单位。(P474)
