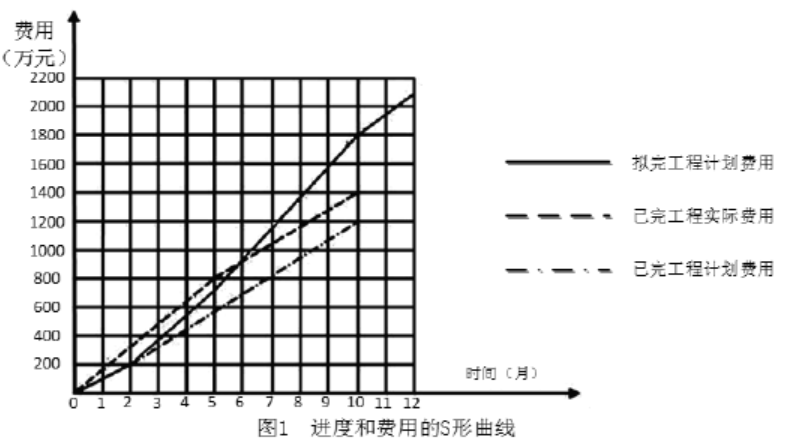

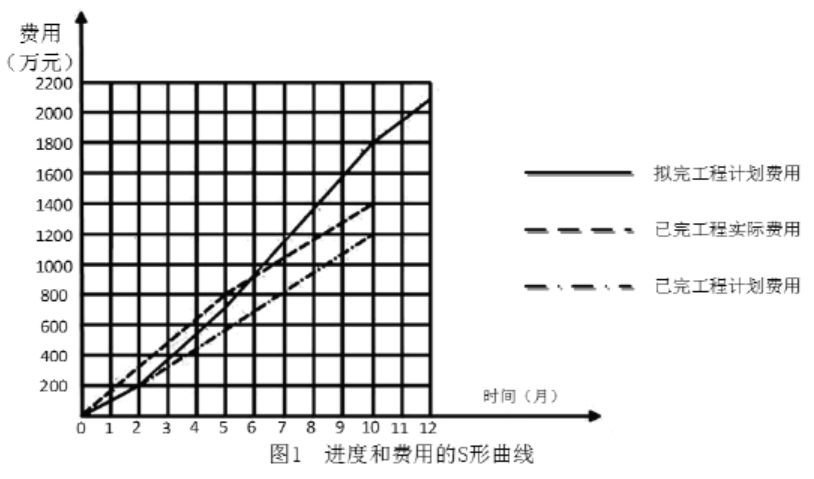

某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积32000 ㎡,施工内容包括:给排水、电气、通风空调、消防、建筑智能化工程,工程于2010 年8 月开工,2011 年7 月竣工,计划总费用2100 万元。 施工过程中项目部绘制了进度和费用的S 形曲线(见图),对工程进度和费用偏差进行分析: 空调风管主风管工

欢迎免费使用小程序搜题/刷题/查看解析,提升学历,成考自考报名,论文代写、论文查重请加客服微信skr-web

某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积32000 ㎡,施工内容包括:给排水、电气、通风空调、消防、建筑智能化工程,工程于2010 年8 月开工,2011 年7 月竣工,计划总费用2100 万元。 施工过程中项目部绘制了进度和费用的S 形曲线(见图),对工程进度和费用偏差进行分析: 空调风管主风管工作压力为1000pa,安装单位采用矩形风管S 形插条无法兰连接,安装完毕后进行漏风量检测,漏风量严重超标。 监理单位要求安装单位整改。工程竣工验收合格后,建设方立即向公安机关消防机构报送了工程竣工验收报告,有防火性能要求的建筑构件、建筑材料、室内装饰材料符合国家标准或行业标准的证明文件、施工和监测单位的合法身份证明及资质等级证明文件等资料,申请备案。 问题: 1. 计算工程施工到第10 个月时,项目部的进度偏差和费用偏差。 2. 风管漏风量严重超标的原因是什么,应如何整改 3. 建设方申请消防竣工验收备案是否正确?说明理由。 4. 消防竣工验收还应提交哪些资料?

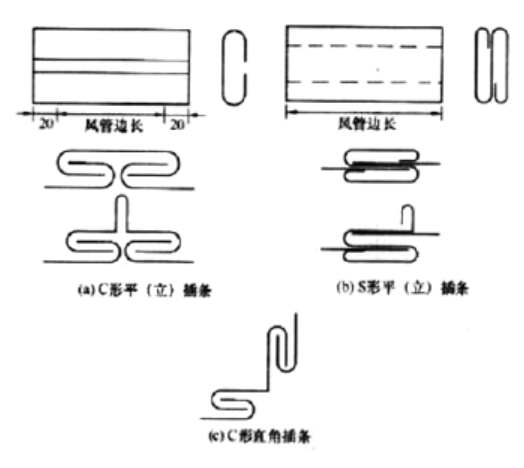

1. P314 1H420080 机电工程施工进度管理 从图中已知第10 个月时,拟完工程计划费用是1800 万元,已完工程实际费用是1400万元,已完工程计划费用是1200 万元。 ① 进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS) =1200-1800 = -600(万元) 说明实际进度落后计划进度600 万元。 ② 费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP) =1200-1400 = -200(万元) 说明项目运行超出预算费用200 万元。 2. P178、181 1H414030 通风与空调工程施工技术 漏风量超标的原因是:该风管工作压力为1000pa,属于中压系统。安装单位采用矩形风管S 形插条无法兰连接方式不适用于中压风管系统。 整改措施:采用C 型插条、立咬口、包边立咬口、薄钢板法兰插条、薄钢板法兰弹簧夹的连接方式。 镀锌钢板风管制作 (5)矩形风管无法兰连接形式包括:S 型插条、C 型插条、立咬口、包边立咬口、薄钢板法兰插条、薄钢板法兰弹簧夹、直角形平插条。其中S 型插条、直角形平插条适用于微压、低压风管;其他形式适用于微压、低压和中压风管。矩形风管的弯头可采用直角、弧形或内斜线型,宜采用内外同心圆弧。 3. P222 1H414060 消防工程施工技术 不正确。原因是博物馆面积为32000 ㎡大于20000 ㎡,建筑面积大于20000 ㎡的博物馆要申请消防验收,所以必须向消防机构申请验收而不是备案。 4. P223 1H414060 消防工程施工技术 申请消防验收应当提交的资料: (1)建设工程消防验收申报表; (2)经公安消防部门批准的建筑工程消防设计施工图纸,竣工图纸、工程竣工验收报告; (3)消防设施产品合格证明文件; (4)具有防火性能要求的建筑构件、建筑材料、装修材料符合国家标准或行业标准的证明文件、出厂合格证; (5)建筑消防设施技术测试报告; (6)施工、工程监理、检测单位的合法身份证明和资质等级证明文件; (7)建设单位的工商营业执照等合法身份证明文件; (8)法规、行政法规规定的其他材料。

访客
邮箱
网址

通用的占位符缩略图

人工智能机器人,扫码免费帮你完成工作


  • 自动写文案
  • 自动写小说
  • 马上扫码让Ai帮你完成工作
通用的占位符缩略图

人工智能机器人,扫码免费帮你完成工作

  • 自动写论文
  • 自动写软件
  • 我不是人,但是我比人更聪明,我是强大的Ai
Top
