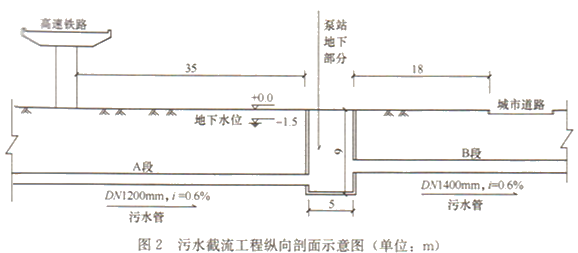

某公司中标承建污水截流工程,内容有:新建提升泵站一座,位于城市绿地内,地下部分为内径5m的圆形砼结构,底板高程﹣9.0m;新敷设DN1200mm和DN1400mm柔性接口钢筋砼管道546m,管顶覆土厚度4.8~5.5m,检查井间距50~80m;A段管道从高速铁路桥跨中穿过,B段管道垂直穿越城市道路,工程纵向剖面如图2所示。场地地下水为层间水,赋存于粉质黏土,重粉质黏土层,水量较大。设计采用明挖法施工,辅以井点降水和局部注浆加固施工技术措施。

欢迎免费使用小程序搜题/刷题/查看解析,提升学历,成考自考报名,论文代写、论文查重请加客服微信skr-web

某公司中标承建污水截流工程,内容有:新建提升泵站一座,位于城市绿地内,地下部分为内径5m的圆形砼结构,底板高程﹣9.0m;新敷设DN1200mm和DN1400mm柔性接口钢筋砼管道546m,管顶覆土厚度4.8~5.5m,检查井间距50~80m;A段管道从高速铁路桥跨中穿过,B段管道垂直穿越城市道路,工程纵向剖面如图2所示。场地地下水为层间水,赋存于粉质黏土,重粉质黏土层,水量较大。设计采用明挖法施工,辅以井点降水和局部注浆加固施工技术措施。 施工前,项目部进场调研发现:高铁桥墩柱基础为摩擦桩;城市道路车流量较大;地下水位较高,水量大,土层渗透系数较小。项目部依据施工图设计拟定了施工方案,并组织对施工方案进行专家论证。根据专家论证意见,项目部提出工程变更,并调整了施工方案如下:①取消井点降水技术措施;②泵站地下部分采用沉井法施工;③管道采用密闭式顶管机顶管施工。该项工程变更获得建设单位的批准。项目部按照设计变更情况,向建设单位提出调整工程费用的申请。 【问题】 1.简述工程变更采取①和③措施具有哪些优越性。 2.给出工程变更后泵站地下部分和新建管道的完工顺序,并分别给出两者的验收试验项目。 3.指出沉井下沉和沉井封底的方法。 4.列出设计变更后的工程费用调整项目。

 1.(本小题6分)   (1)工程变更①的主要优越性:取消井点降水技术措施可避免因降水引起地表沉降对交通设施的不良影响和对路面造成破坏,保证线路运行安全。   (2)工程变更③的主要优越性:顶管机施工精度高,对地面交通影响小   (答对1项给2分,满分为止)   2.(本小题4分)   完工顺序:沉井(封底)——A,B段管道(顶进接驳);(2分)   试验项目:泵站地下部分应进行满水试验;(1分)A,B段管道应分别进行严密性试验(闭水试验或闭气试验)。(1分)   3.(本小题4分)   沉井应采用不排水下沉方法。(2分)   沉井封底应采用水下封底方法。(2分)   5.(本小题6分)   (1)减少井点施工和运行费用   (2)增加沉井下沉施工费用   (3)增加顶管机械使用费用   (4)调整顶管施工专用管材与承插柔性接口管材价差   (5)减少土方施工费用(开挖,回填,运输等)   (6)减少局部注浆加固费用   (7)减少原有城市道路修复费用   (8)减少基坑支护费用(措施项目费)   (9)减少交通维护费用(措施项目费)   (10)增加顶管机械的进退场费用   (每答对1项2分,满分为止)

访客
邮箱
网址

通用的占位符缩略图

人工智能机器人,扫码免费帮你完成工作


  • 自动写文案
  • 自动写小说
  • 马上扫码让Ai帮你完成工作
通用的占位符缩略图

人工智能机器人,扫码免费帮你完成工作

  • 自动写论文
  • 自动写软件
  • 我不是人,但是我比人更聪明,我是强大的Ai
Top
