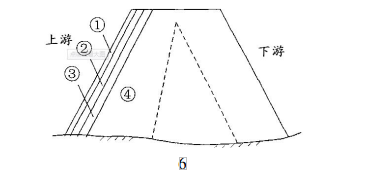

某大(2)型水利枢纽工程由拦河坝、溢洪道、泄洪隧洞、发电引水隧洞等组成。拦河坝为混凝土面板堆石坝,坝高80m。拦河坝断面示意图如图1。
图1拦河坝断面示意图
施工过程中发生如下事件:
事件一:施工单位进驻工地后,对石料料场进行了复核和规划,并对堆石料进行了碾压试验。面板混
凝土采用滑动模板施工。
事件二:混凝土面板堆石坝施工完成的工作有:A为面板混凝土的浇筑:B为坝基开挖;C为堆石坝填筑;D为垂直缝砂浆条铺设;E为止水设置。
事件三:混凝土面板施工前,施工单位根据面板的分块情况,并依据下列原则设计滑动模板:①适应面板条块宽度和滑模平整度要求;②满足施工振捣和压面的需要;③安装、运行、拆卸方便灵活等。
事件四:混凝土面板设计采用金属止水,施工单位将金属止水采取搭接方式直接制作及安装。面板混凝土脱模后,立即采取洒水的方法养护,持续养护28天。
【问题】
1.指出图1拦河坝坝体分区中①~④部位的名称。
2.根据《混凝土面板堆石坝施工规范》DL/T5128--2009,指出事件一中石料料场复核的主要内容。3.指出事件二中A、B、C、D、E工作适宜的施工顺序(用工作代码和箭线表示)。
4.指出事件三中混凝土滑动模板设计的原则还有哪些。
5.指出事件四中施工方面的不妥之处,并说明正确做法。
1.图中拦河坝坝体分区中:①面板,②垫层区,③过渡区,④主堆石区。 2.(1)料场空间布置是否合理; (2)主要部位堆石料的抗压强度 (3)石料硬度和韧性以及数量是否满足要求 (4)石料水上水下的软化系数 (5)堆石体碾压后的密实度和内摩擦角 3.施工顺序:B→C→D→E→A。 4.混凝土滑动模板设计的原则还有: (1)足够的自重和配重 (2)足够的强度、刚度和稳定性,能可靠地承受各项施工荷载,并保证在允许范围内(3)操作简单,运行稳定,安全可靠,并尽量可能考虑其通用性 5.不妥之处:金属搭接不妥 理由:应进行焊接 不妥之处:采用洒水方法养护,持续养护28d不妥 理由:应草袋防湿,喷水保温,连续养护至蓄水为止,或至少养护90d
