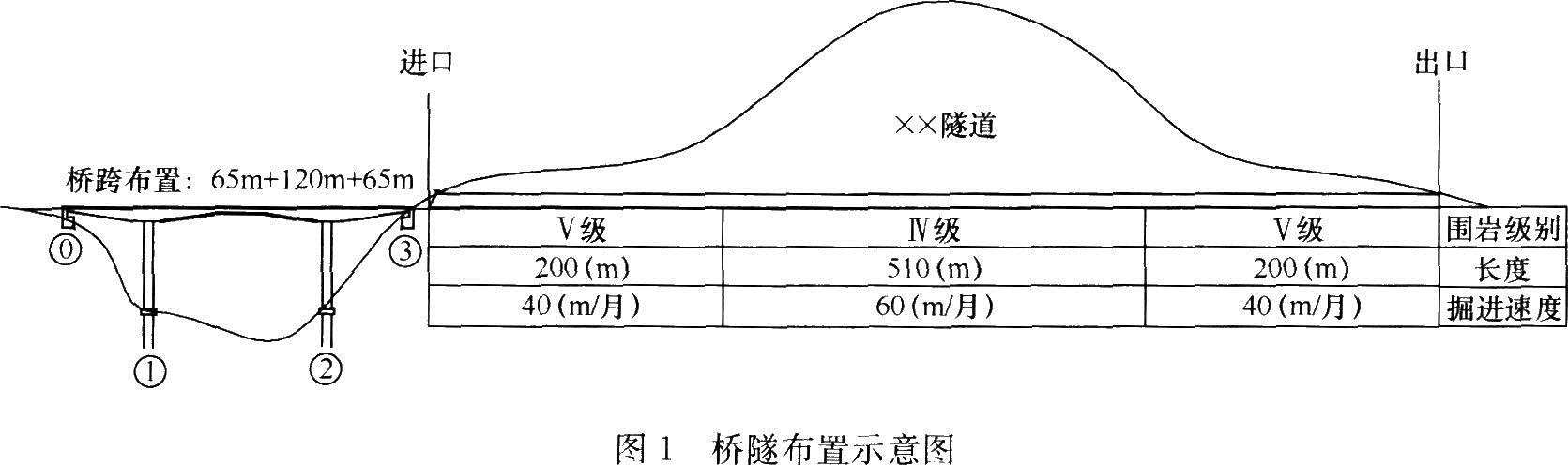

某施工单位承接了二级公路一桥隧相连项目,其中桥梁桥跨布置为(65+120+65)m,③号桥台紧邻隧道进口洞门。隧道全长910m,净宽12m,净高5m,单洞双向两车道,最大埋深100m,进、出口50m范围内埋深均小于20m(属浅埋隧道)。桥跨布置与隧道围岩级别及其长度、掘进速度如图1所示。 该项目实施过程中发生了如下事件: 事件1:桥梁为T型刚构,采用挂篮悬臂浇筑,设计文件要求悬臂浇筑须对称平衡。中跨、边跨合拢段长度均为2m,靠近桥台4m梁段采用现浇施工。 事件2:隧道掘进工期为12个月,采用进、出口

欢迎免费使用小程序搜题/刷题/查看解析,提升学历,成考自考报名,论文代写、论文查重请加客服微信skr-web

某施工单位承接了二级公路一桥隧相连项目,其中桥梁桥跨布置为(65+120+65)m,③号桥台紧邻隧道进口洞门。隧道全长910m,净宽12m,净高5m,单洞双向两车道,最大埋深100m,进、出口50m范围内埋深均小于20m(属浅埋隧道)。桥跨布置与隧道围岩级别及其长度、掘进速度如图1所示。 该项目实施过程中发生了如下事件: 事件1:桥梁为T型刚构,采用挂篮悬臂浇筑,设计文件要求悬臂浇筑须对称平衡。中跨、边跨合拢段长度均为2m,靠近桥台4m梁段采用现浇施工。 事件2:隧道掘进工期为12个月,采用进、出口双向开挖,但最后30m为单向开挖。由于受③号桥台施工限制,决定先由A作业队从出口向进口方向掘进,待③号桥台施工完成后,立即由B作业队从进口掘进,且最后30m决定由B作业队单独完成。 事件3:洞口工程施工包括以下工序:(1)截水沟施工;(2)边、仰坡开挖;(3)套拱及长管棚施工;(4)边、仰坡防护。 事件4:A作业队在进洞30m后,现场负责人决定将开挖方法由台阶法改为全断面法。 【问题】 1.事件1中,主跨悬臂浇筑施工是否需要在墩梁处采取临时固结措施说明理由。 2.事件1中,边跨4m现浇梁段应采用何种方法施工说明本桥合拢顺序。 3.事件2中,为保证隧道掘进工期,③号桥台施工最迟应在A作业队掘进开工后多少个月完成(列式计算,计算结果小数点后保留一位) 4.写出事件3中洞口工程施工的正确顺序。(用编号表示即可) 5.事件4中,改变后的开挖方法是否合理说明理由。

1.不需要采取临时固结措施。因为0号块与桥墩是固结的,已具有抗弯能力。 2.支架法(或托架法,或钢管柱法。) 合龙顺序应按设计要求办理,设计无要求时,一般先边跨,后次中跨,再中跨。故本桥台合拢顺序:先边跨后中跨。 3.B作业队完成最后30m掘进时间0.5个月。 A作业队最长掘进时间:12-0.5=11.5个月。 A作业队最长掘进距离:40×5+60×6.5=590m。 B作业队最短掘进长度:910-590=320m。 B作业队掘进需要最短时间:200/40+120/60=7个月。 最多迟后时问为12-7=5个月。 即:③号桥台施工最迟在A作业队掘进开工后5个月完成。 4.正确顺序:①→②→④→③。 5.不合理。 因为进洞30m处尚处于浅埋段,根据相关规范规定,浅埋段不应采用全断面法开挖(或:浅埋段采用全断面法开挖不安全;或:浅埋段采用全断面法开挖易塌方)。

访客
邮箱
网址

通用的占位符缩略图

人工智能机器人,扫码免费帮你完成工作


  • 自动写文案
  • 自动写小说
  • 马上扫码让Ai帮你完成工作
通用的占位符缩略图

人工智能机器人,扫码免费帮你完成工作

  • 自动写论文
  • 自动写软件
  • 我不是人,但是我比人更聪明,我是强大的Ai
Top
