某班组当天作业计划如下表,请分别计算张三、李四两天的作业量。
调整系数:有外委人员作业时,调整系数取0.7。当夜间作业时(作业时间结束在20点-8点(第二天)之间),调整系数取1.2。
如果当天作业量分值超过1,应及时预警,调整人员安排、组织轮休。
当天作业量分值=作业强度分值*作业人员类型分值*作业时长分值*调整系数。

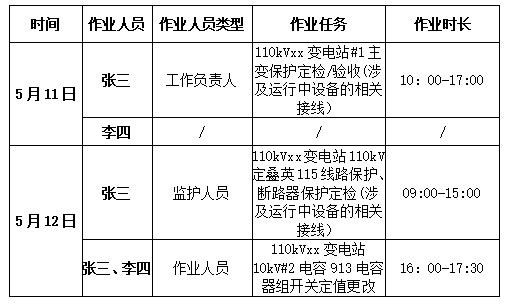

5月11日:

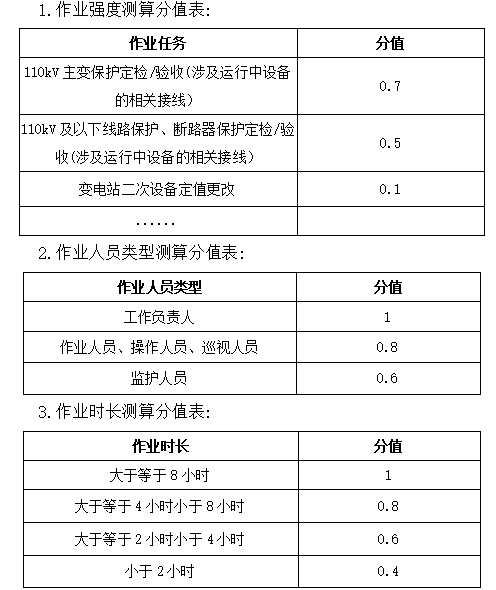

张三当天作业量=0.7(根据作业强度测算)*1(工作负责人)*0.8(大于等于4小时小于8小时)=0.96;
李四当天作业量=0;
5月12日:
张三当天作业量=0.5(根据作业强度测算)*0.6(监护人员)*0.6(大于等于2小时小于4小时)+0.1(根据作业强度测算)*0.8(作业人员)*0.4(小于2小时)=0.212;
李四当天作业量=0.1(根据作业强度测算)*0.8(作业人员)*0.8(小于2小时)=0.064。
依据以上数据,张三、李四的当天作业量未超过1,从当天作业量的维度来看,工作安排合理,无需调整工作。
